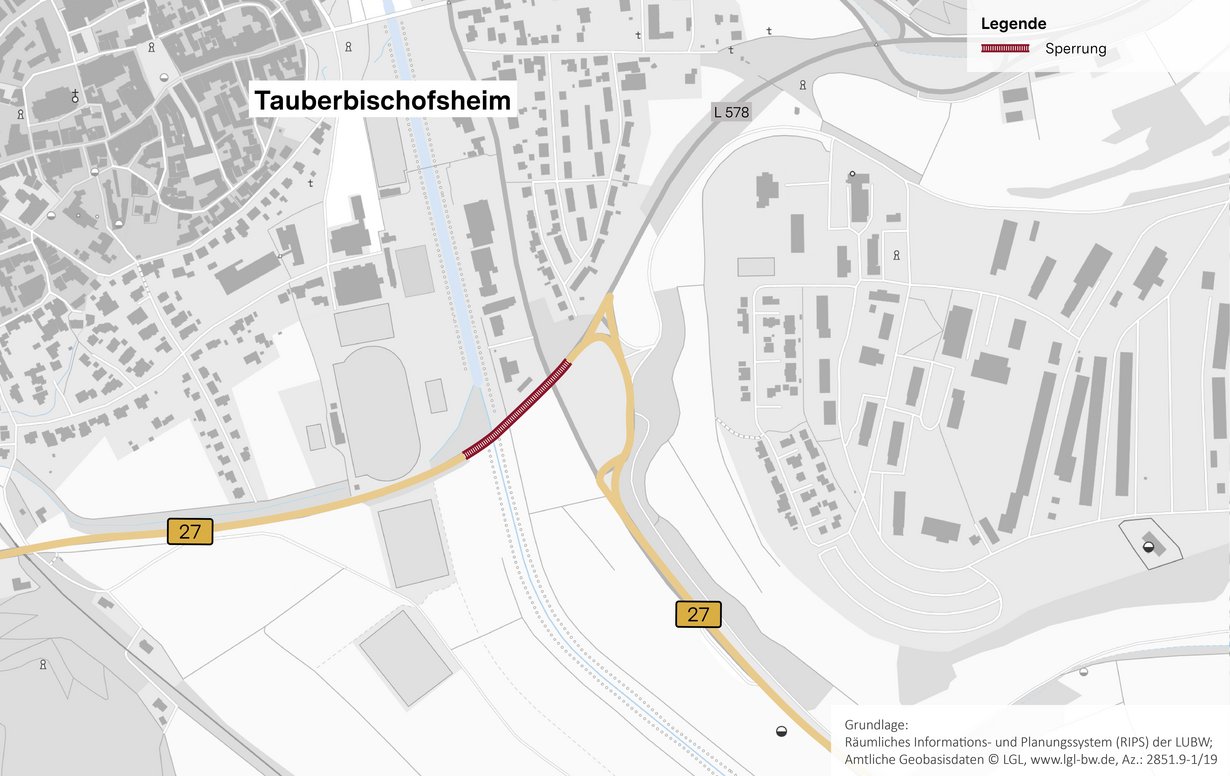

Bundesstraße 27B 27 Brücke über die Tauber (Tauberbischofsheim)

Zahlen & Fakten

Planungsstand: Objektplanung
Vorhabenträger: Bundesrepublik Deutschland
Kosten: Ca. 12,5 Millionen Euro
Möglicher Baubeginn: Anfang 2027

Aktueller Stand des Verfahrens:

Nach Abschluss der Objektplanung im Frühjahr 2026 wird die Vergabe für den Herbst 2026 angestrebt.

Das Projekt

Die Brücke über die Tauber ist 160m lang und wurde 1961 erbaut. Die Brücke wurde mit Spannstahl erbaut. Wegen des Verdachts auf Spannungsrisskorrosion und Koppelfugenproblemen wird die Brücke ersatzneugebaut und ist in der Stufe I des Brückenerhaltungsprogramm.

Die alte Tauberbrücke wird durch ein neues Brückenbauwerk ersetzt. Dieses wird den aktuell geltenden Anforderungen und dem neuen Stand der Technik entsprechenden.

Die Tauberbrücke wird ersatzneugebaut. Dazu bedarf es einer Sperrung der alten B 27. Während des Bauzeit wird es eine Umfahrung durch ein Umgehungsbauwerk geben, da die Umleitung der Bundesstraße über die umliegenden Gemeinden nicht möglich ist.

  • Vorplanung 2023
  • Grundlagenplanung 2024
  • Genehmigungsplanung 2025/2026
  • Objektplanung 2025/2026
  • Gasumlegung Sommer 2026
  • Ausschreibung Herbst 2026
  • Vorbereitende Maßnahmen Winter 2026
  • Voraussichtlicher Baubeginn Frühjahr 2027
