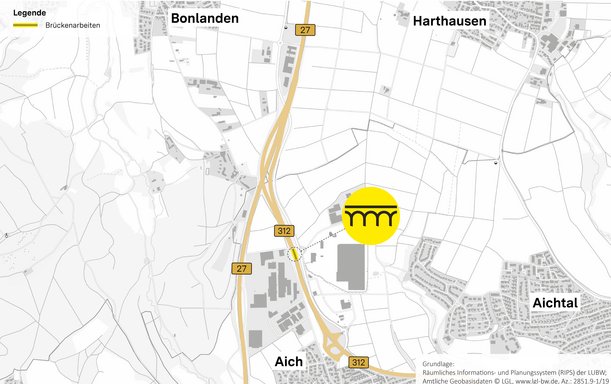

Bundesstraße 312Instandsetzung UF Zufahrtstraße bei Aich

Aktueller Stand des Verfahrens:

Das Projekt befindet sich im Vergabeverfahren. Die Zuschläge werden im Januar 2026 erteilt.

Zahlen & Fakten

Planungsstand: 2024/2025

Vorhabenträger: Bund

Kosten: ca. 2,0 Mio Euro

Möglicher Baubeginn:
27.02.2026 – 31.11.2026

Das Projekt

Die Brücke wird instandgesetzt, um die Verkehrssicherheit zu gewährleisten. An der Überbauunterseite sind erhebliche Betonschäden und die Edelstahl-Rollenlager sind bruchgefährdet und müssen deshalb umgehend ausgetauscht werden. Außerdem werden weitere Teile an der Brücke altersbedingt (ca. 60Jahre alt) erneuert, z.B. die Kappen, die Abdichtung, der Belag, die Schutzplanken und das Pflaster.

  • Mittelstreifenüberfahrten 2 x 150m x 4m mit Schlitzrinnen ca. 150m+40m
  • Kappenerneuerung 2x Randkappen und 2x Mittelkappen und Geländer 110m.
  • Erneuerung Asphaltbeläge = ca. 2x450m².
  • Eneuerung der Abdichtung = ca.600m²
  • Ausbau der acht Rollenlager und Neubau von acht Elastomerlager
  • Instandsetzung acht Festlager
  • Instandsetzung von Betonschadstellen (gesamtes Bauwerk)
  • Pflastererneuerung 240m².
  • Böschungstreppen herstellen 30m
  • Umrüstung der Schutzplanken ca. 2000 m

Bauphasen:

  • BPH 1: Mittelstreifenüberfahrten herstellen
  • BPH 2: Sanierung erstes Teilbauwerkes unter Vollsperrung Fahrtrichtung Stuttgart
  • BPH 3: Sanierung zweites Teilbauwerkes unter Vollsperrung Fahrtrichtung Reutlingen
  • Vermessung des Bauwerks
  • Baustoffuntersuchung
  • Planung der Instandsetzung
  • Umrüstung der Schutzplanken
  • Planung der Verkehrssicherung einschließlich Vorabstimmungen mit der Verkehrsbehörde, der Gemeinde Aichtal und den nebenliegenden Firmen.
Fachinformationen:

Sabawun Khostwal
Projektleiter
