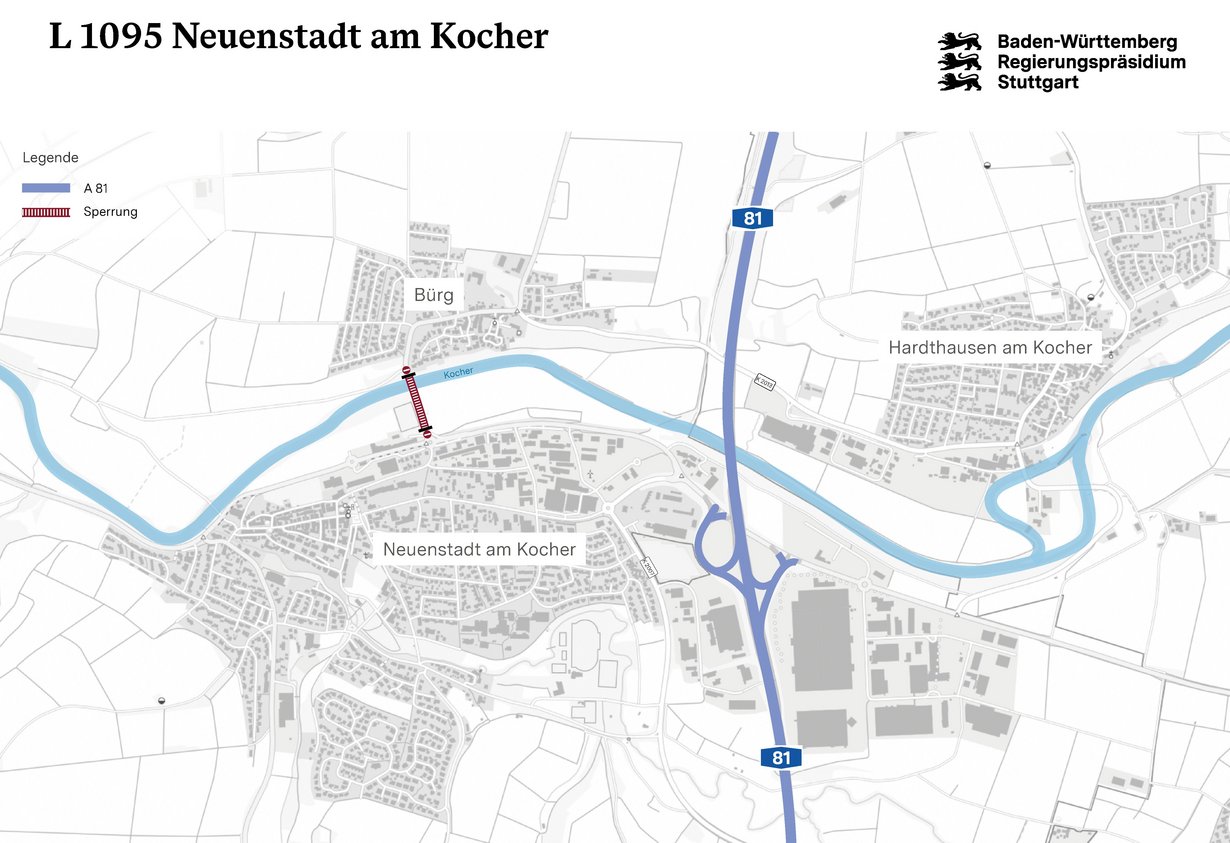

L 1095 Brückenverbreiterung der Kocherbrücke zwischen Neuenstadt a.K. und Bürg
Zahlen & Fakten
Planungsstand: Beginn der Vorplanung, die technische Machbarkeit wurde im Frühjahr 2026 festgestellt.
Vorhabenträger: Land
Gesamtkosten: Die Baukosten liegen laut Kostenannahme bei rund 5,1 Mio. € (Brutto) und umfassen die Verbreiterung und Instandsetzung zweier Brückenbauwerke, sowie die Verbreiterung des dazwischen befindlichen Straßendammes.
Möglicher Baubeginn: 2030; der Bauzeitpunkt ist aufgrund der Umleitungsführung in Abstimmung mit weiteren regionalen Straßenbaumaßnahmen festzulegen
Aktueller Stand des Verfahrens:
Aktuell laufen Voruntersuchungen. Die Ausschreibung der Planungsleistung wird vorbereitet.
Das Projekt

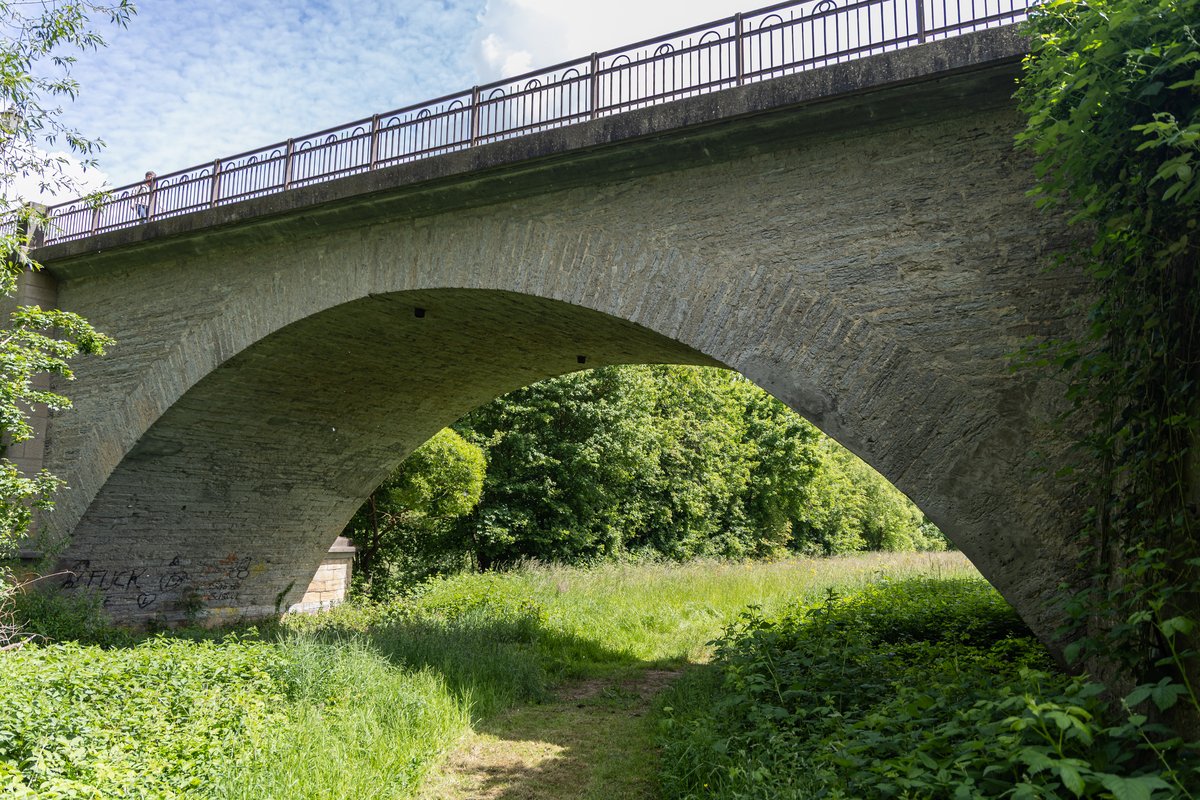

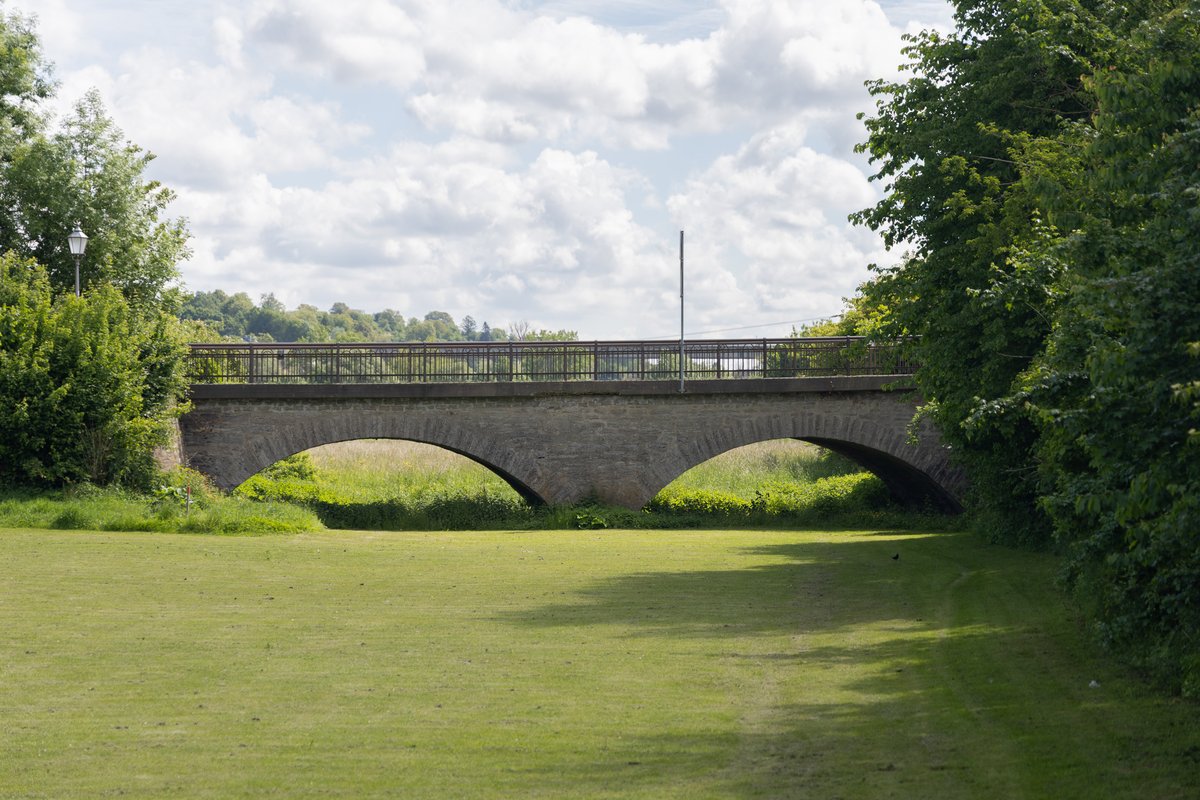

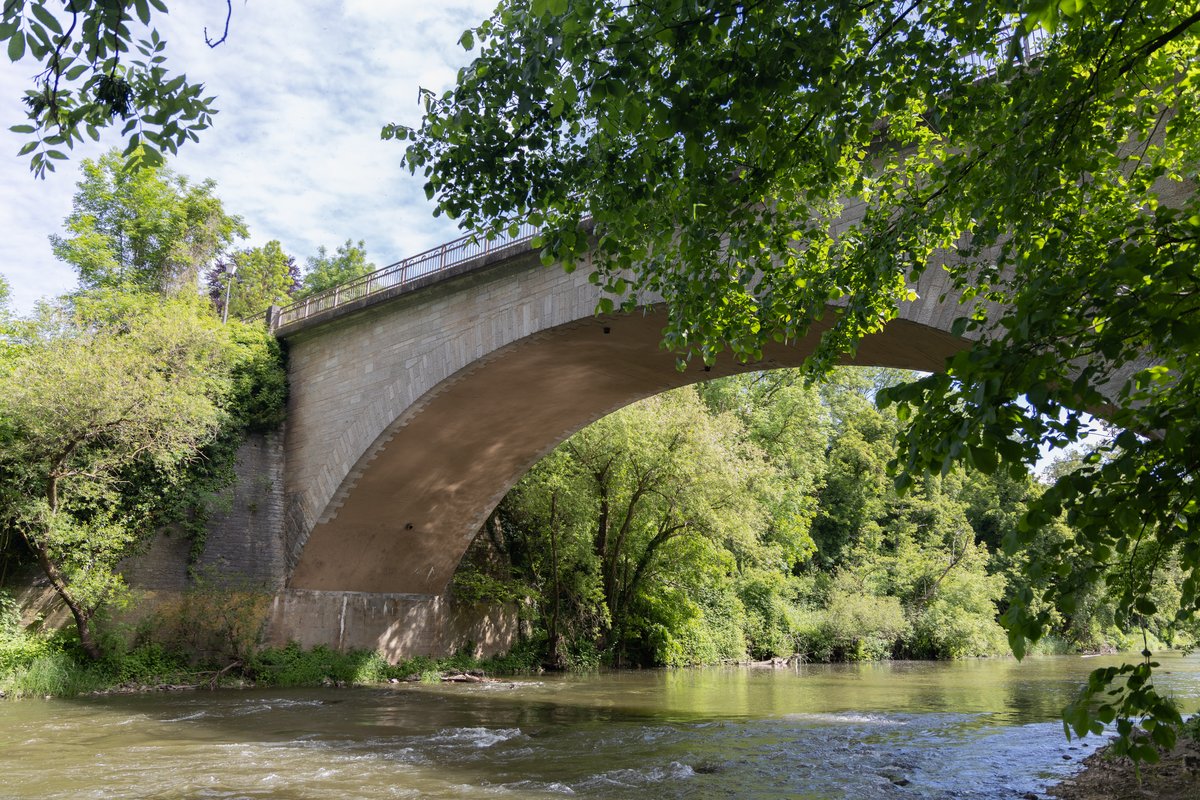

Die Kocherbrücke bei Neuenstadt a.K. aus dem Jahre 1897 ermöglicht eine regional wichtige Verkehrsbeziehung der L1095 über den Kocher. Die L1095 ist aufgrund der Parallellage zur Bundesautobahn 81 durch Umleitungsverkehr genutzt. Gleichzeitig verläuft der Schulweg zwischen Neuenstadt a.K. und dem Teilort Bürg entlang der L1095. Der Radverkehr wird auf der Fahrbahn mit dem KFZ-Verkehr gemischt geführt. Die geringen Fahrbahnbreiten erschweren Begegnungen des Schwerverkehrs. Der bestehende Gehweg entspricht nicht den aktuellen Richtbreiten.
Auflistung der Ziele und Verbesserungen, die durch diese Maßnahme erlangt werden:
- Neuschaffung eines vom KFZ-Verkehr getrennt geführten Radwegs
- Anpassung der Gehweg- und Fahrbahnbreiten an den aktuellen Stand der Technik
- Aufrechterhaltung und Instandsetzung der bestehenden Infrastruktur

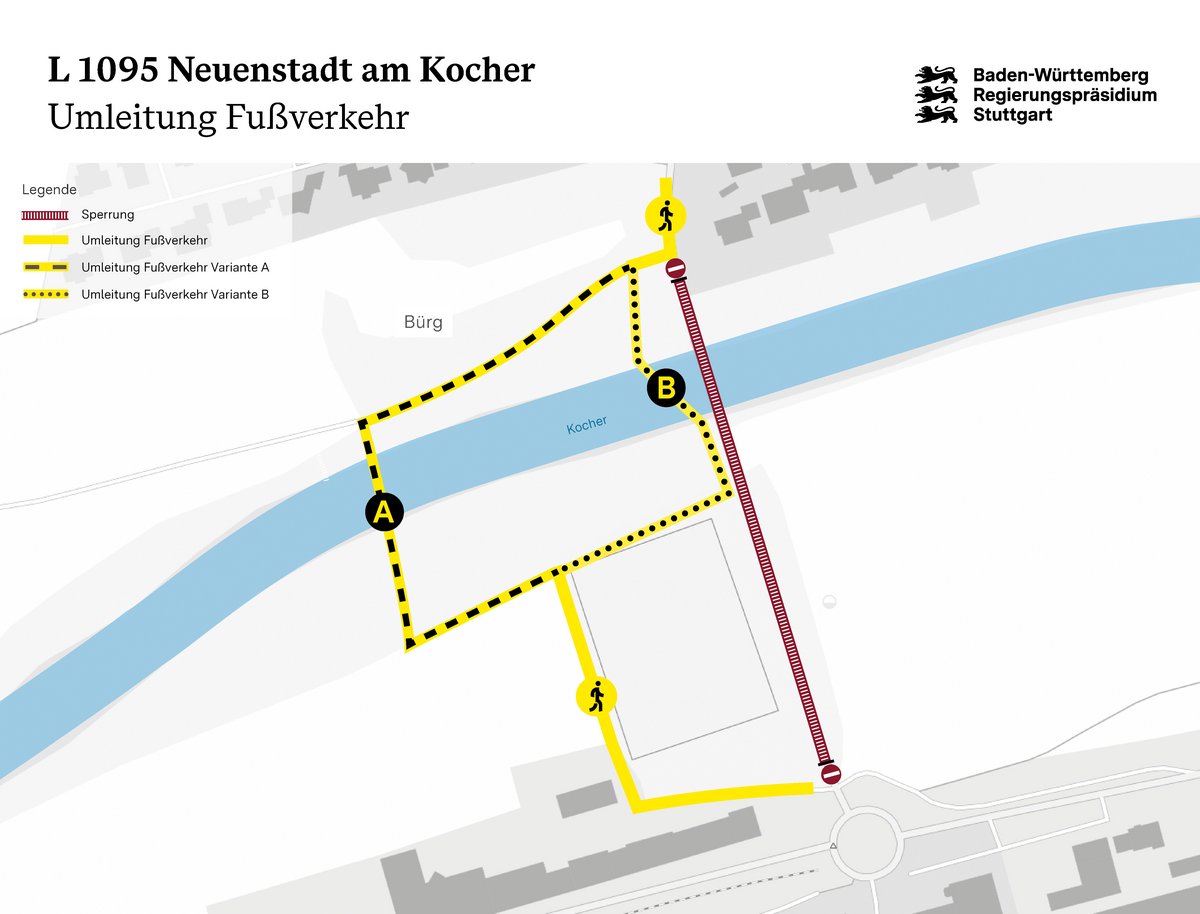

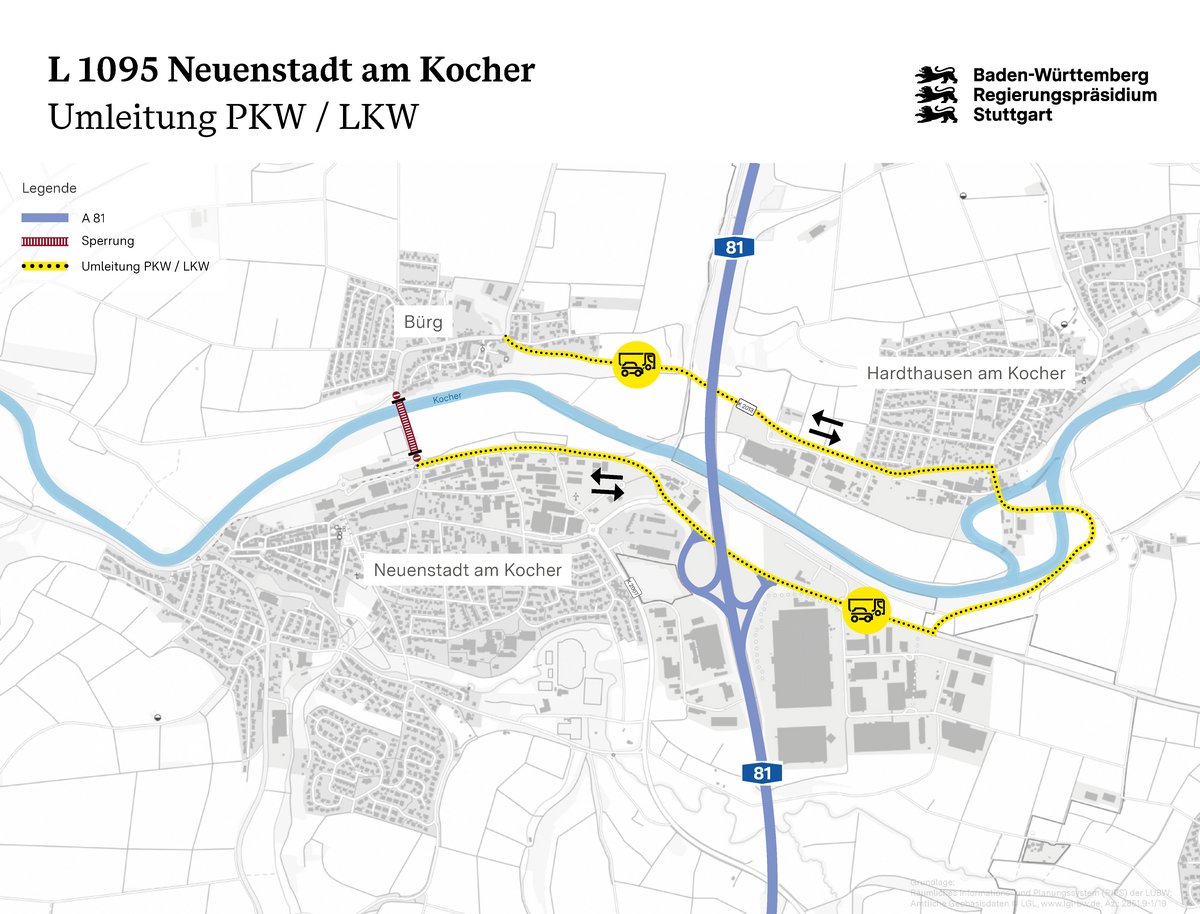

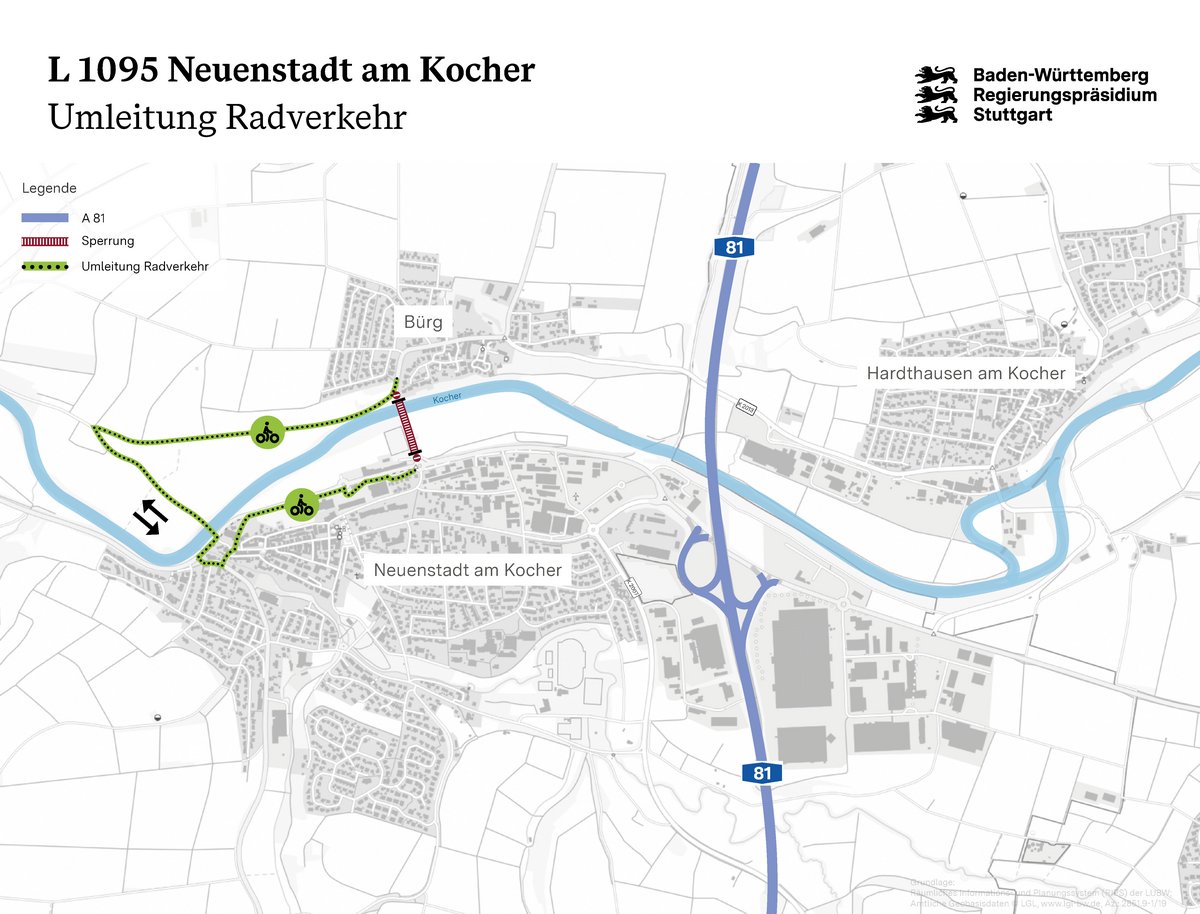

- Vollsperrung der L1095 und Umleitung des Verkehrs
- Bereitstellung einer temporären Fußgängerbrücke, um die wichtige Fußverkehrsbeziehung über den Kocher aufrecht zu erhalten

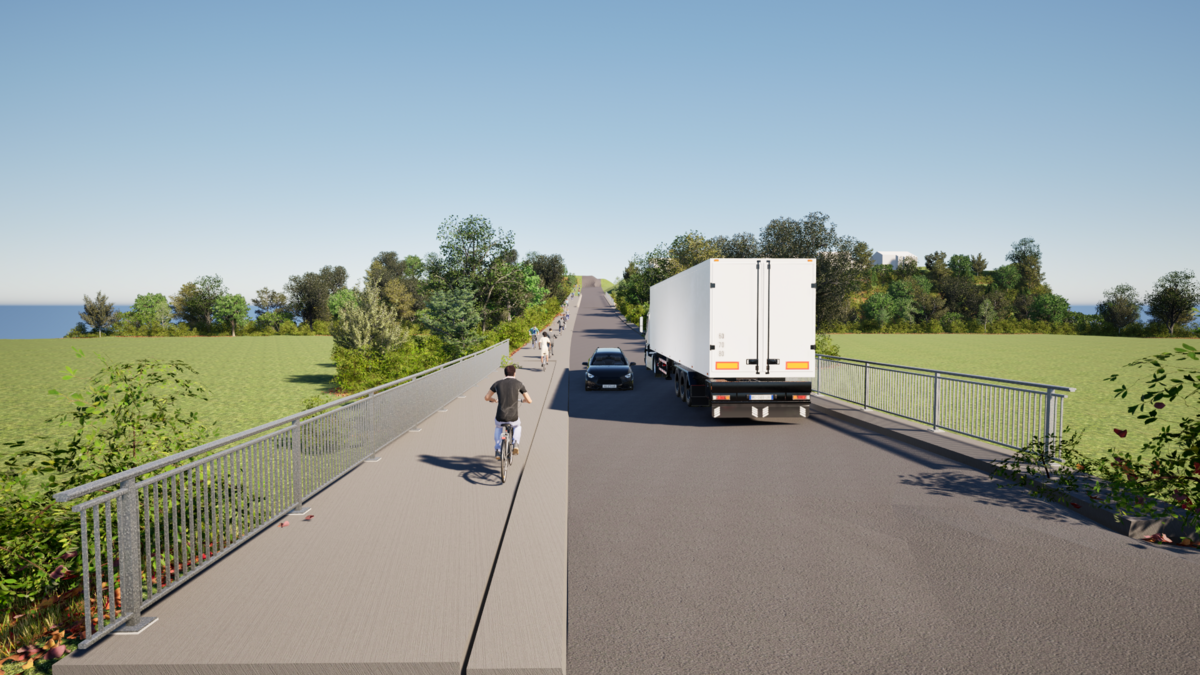

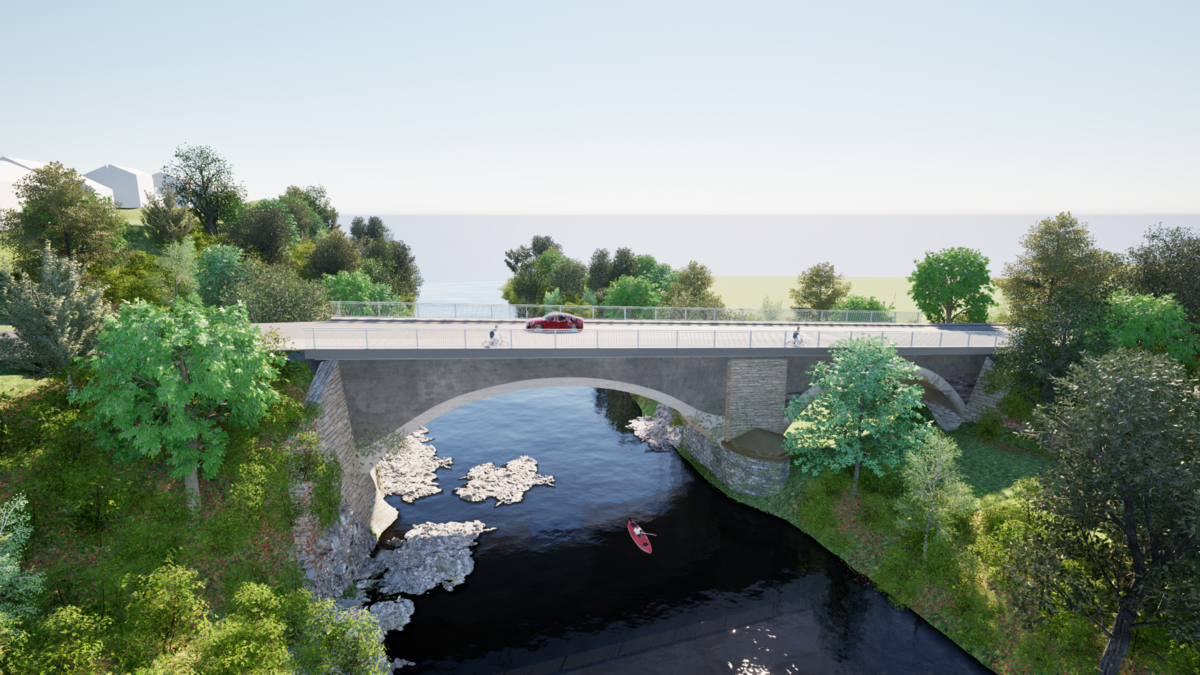

- Verbreiterung der bestehenden Brückenbauwerke durch Auflage einer auskragenden Stahlbetonplatte
- westseitige Verbreiterung des Straßendammes zwischen den Bauwerken
- Anpassung der Straße an die neue Höhenlage
- 2022 – 2024: Untersuchung der Stadt Neuenstadt a.K. zu einer getrennten Fuß- und Radwegführung über den Kocher
- 2024 – 2026: erfolgreiche Prüfung durch das Land, ob die Verbreiterung der Bestandsbauwerke technisch und wirtschaftlich machbar ist
- Ab 2026: Planung der Verbreiterung und Instandsetzung
Informieren Sie sich
Das Projekt wurde am 29.06.2026 in der öffentlichen Gemeinderatsitzung der Stadt Neuenstadt a.K. durch das Regierungspräsidium Stuttgart vorgestellt.
