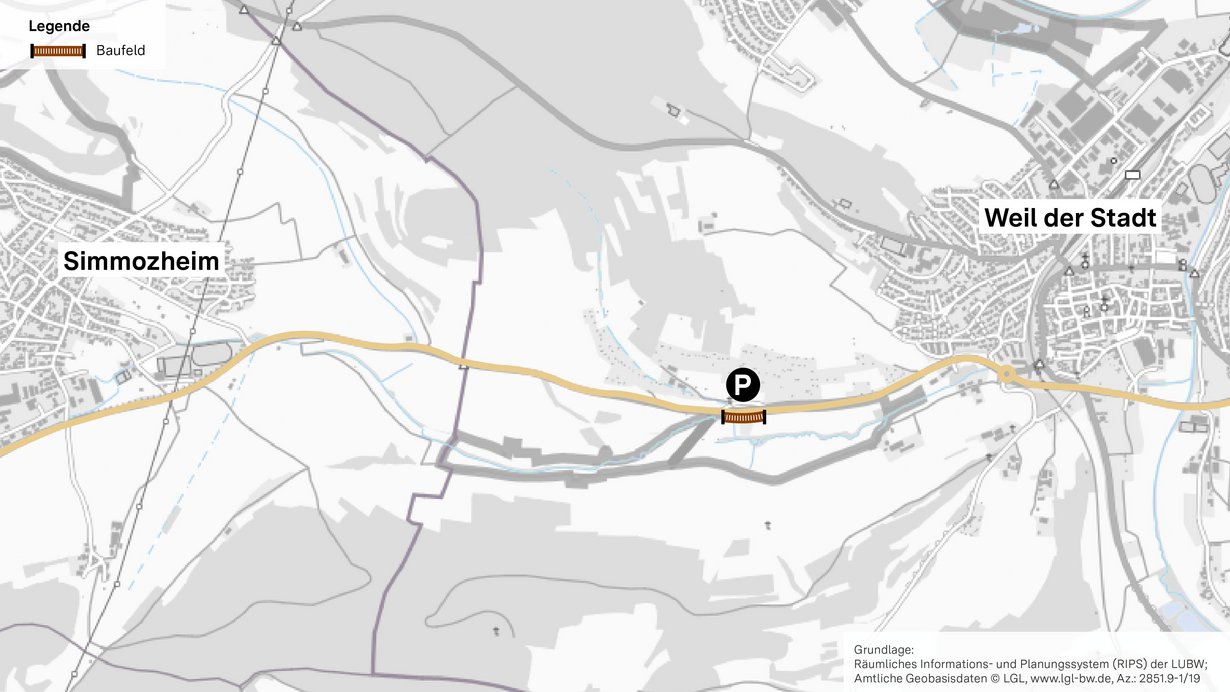

Bundesstraße 295 zwischen Weil der Stadt und SimmozheimB 295: Ersatzneubau Regenrückhaltebecken
Aktueller Stand des Verfahrens:

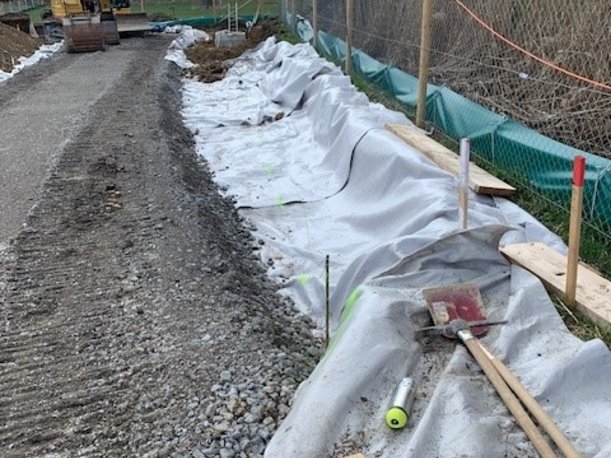

Die Erdarbeiten südlich der B 295 für den Ableitungskanal sind zu großen Teilen abgeschlossen. Das Ersatzlaichgewässer für Amphibien wurde bereits im Februar fertigstellt.

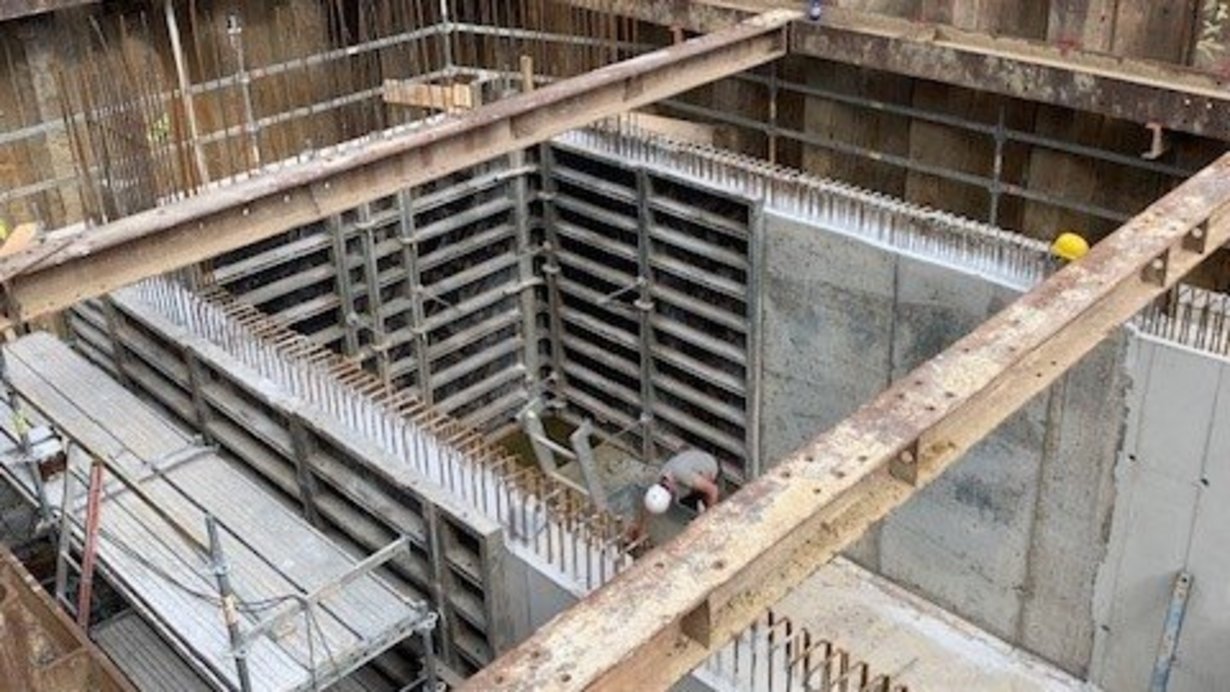

Nördlich der B 295 finden aktuell die Betonarbeiten am Regenklärbecken statt. Für das Becken wurde dazu innerhalb der Grünfläche zwischen Parkplatz und Bundesstraße eine 6 m tiefe Baugrube hergestellt.
Zahlen & Fakten
Baubeginn: Dezember 2025
Bauende: voraussichtlich Ende 2026
Kosten: ca. 1,4 Mio. €
Vorhabenträger: Bund
Das Projekt
Die B 295 verbindet auf diesem Streckenabschnitt die Kommunen Simmozheim und Weil der Stadt. Die Strecke hat einen durchschnittlichen täglichen Verkehr von 13.102 Kfz/24h (Stand 2022) bei einem Schwerverkehrsanteil von 5,9 %.
Das bestehende Regenrückhaltebecken befinden sich mittig zwischen den beiden Orten am Parkplatz „Alte Steige“. Das Erdbecken wurde in den Jahren 2009 und 2010 saniert und stellte bislang eine provisorische Behandlungsanlage für das Oberflächenwasser der B 295 dar. Der geplante Ersatzneubau sieht ein Becken in Betonbauweise vor.
Durch die Baumaßnahme wird die Entwässerung der B 295 sichergestellt. Damit wird die Verkehrssicherheit der Straße sowie der Umwelt- und Gewässerschutz des umliegenden Einzugsgebiets gewährleistet.
Der nur bei trockenen Bodenverhältnissen mögliche Anschluss des Kanals an den Talackerbach ist für den Zeitraum Juli – August vorgesehen. Nach dessen Fertigstellung erfolgt der Anschluss an das neue Regenklärbecken.
Im Herbst 2026 ist nach Inbetriebnahme des neuen Beckens die Verfüllung des alten Erdbeckens geplant.
