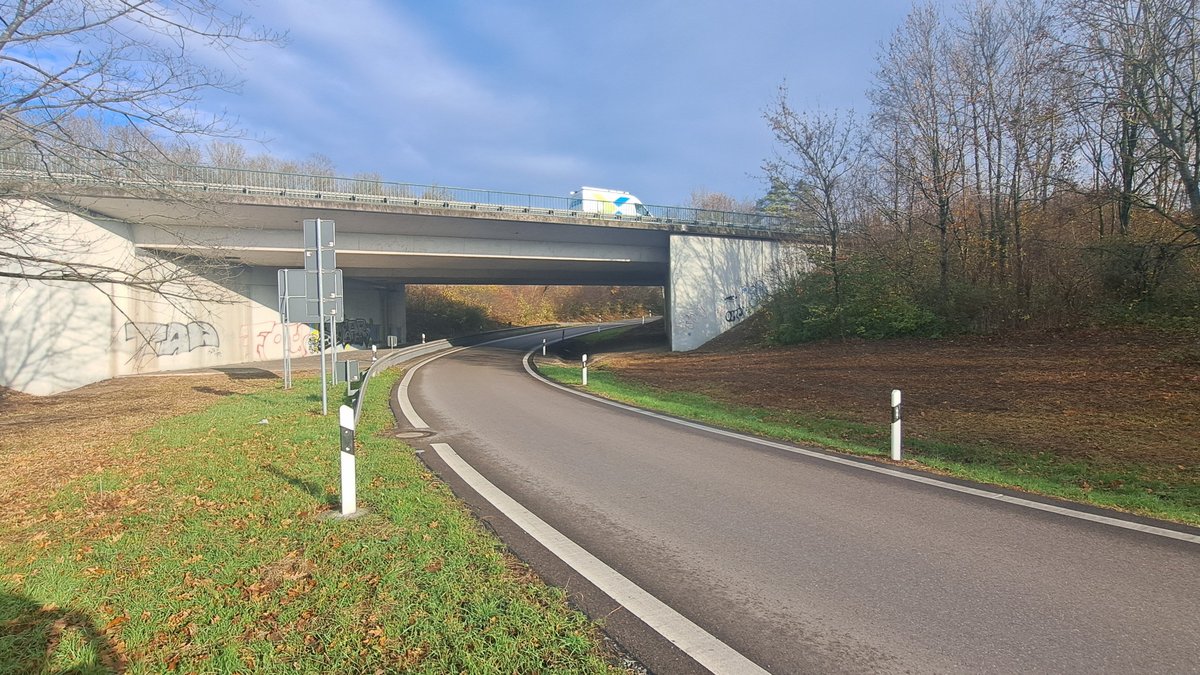

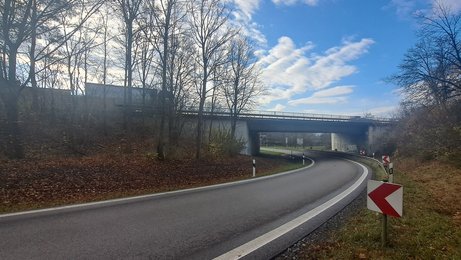

B 10: Brücke über B 10 bei S-Stammheim (Stuttgart)
Zahlen & Fakten
Planungsstand: Ende der Vorplanung, Vorzugsvariante wurde Anfang Juni 2025 definiert
Vorhabenträger: Bund
Kosten: Baukosten liegen laut Kostenschätzung der Vorzugsvariante bei ca. 5,9 Mio. € (Brutto) für beide Brückenbauwerke (2,95 Mio. € je Brücke)
Möglicher Baubeginn: Frühestens 2028
Aktueller Stand des Verfahrens:
Das Projekt befindet sich in der Entwurfsplanung (Leistungsphase 3). Die erforderlichen Baugrunderkundungen werden vorbereitet.
Das Projekt
Die Bundesstraße 10 verläuft im Südwesten Deutschlands und erstreckt sich über ca. 240 km vom Saarland über Rheinlad-Pfalz, Baden-Württemberg bis nach Bayern. Zwischen Stammheim und Zuffenhausen wird die vierspurige B 10 mittels zweier Brücken über den Ast der B 10 Richtung Vaihingen/Enz zur Adestraße und damit zum Industriegebiet Stammheim mit dem Werksgelände der Firma Porsche überführt.
Die Bauwerke wurden im Jahr 1972 als einfeldrige Spannbetonhohlkasten-Brücken mit jeweils einer Länge von 27,50m errichtet. Die beiden Brückenbauwerken wurden bei der letzten Hauptprüfung mit Zustandsnoten von 2,4 und 2,5 bewertet. Der Traglastindex beträgt für beide Bauwerke V. Aufgrund der Gefahr einer Spannungsrisskorrosion in den Bestandsbauwerken verbauten Spannstahl ist ein Ersatzneubau beider Bauwerke erforderlich.
Aufrechterhaltung und Instandsetzung der Infrastruktur
- Umverlegung des Verkehrs in beide Richtungen auf ein Teilbauwerk
- Rückbau voraussichtlich anhand konventionellen mechanischen Abbruchs mit Abbruchgeräten
- Herstellung des Überbaus als Stahl-Beton-Verbund-Querschnitt mittels Verbund-Fertigteil-Trägern und der Unterbauten mit zwei senkrecht aufgehenden Widerlagerwänden mit seitlichen Flügelwänden geplant
- Grundlagenermittlung im Januar 2025 abgeschlossen
- Durchführung von Vermessung ist erfolgt
- Vorplanung im Juni 2025 abgeschlossen
Informieren Sie sich
Alle Maßnahmen zur Öffentlichkeitsbeteiligung und Kommunikationsmaßnahmen werden in den Planungsprozess des Projektes integriert.
